Cụm từ xuất hiện nhiều nhất trong các bản tin tiến độ là bốn khán đài A, B, C, D được triển khai đồng loạt. Đây là quyết định tổ chức có ảnh hưởng lớn nhất tới tốc độ dự án.

Bên cạnh các dự án hạ tầng, Vingroup còn phát triển dải xe điện với những mẫu như Vinfast Nerio Green.

Tổ chức thi công đồng loạt bốn khán đài

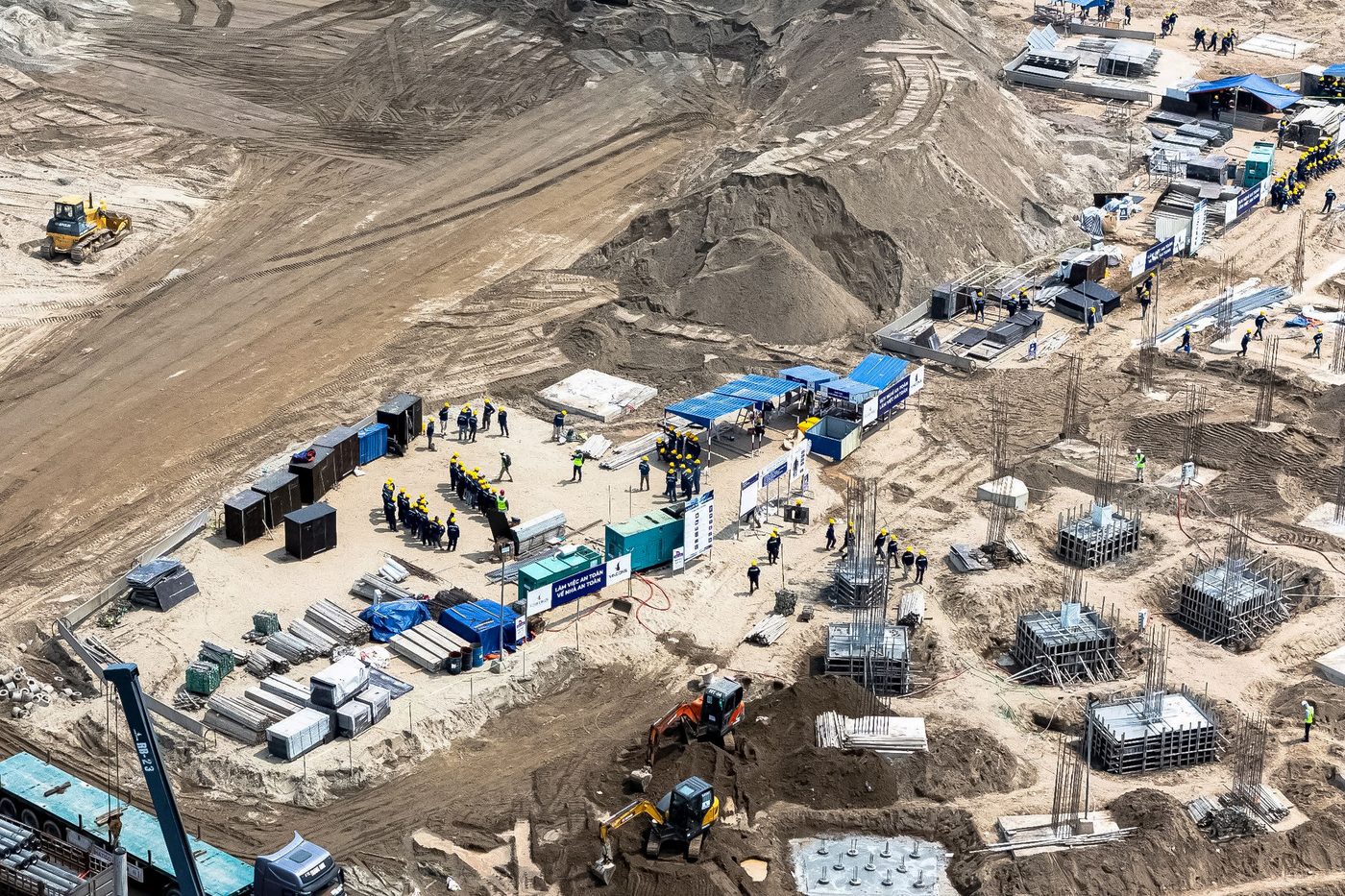

Công trường sân vận động Trống Đồng giai đoạn san nền, ép cọc (Ảnh: hanoimoi.vn, 19/03/2026)

Hai cách tiếp cận

Cách truyền thống là thi công tuần tự: hoàn thiện một khán đài rồi chuyển nguồn lực sang khán đài tiếp theo. Ưu điểm là dễ quản lý, nhu cầu nguồn lực tại một thời điểm thấp. Nhược điểm là tổng thời gian kéo dài.

Cách được chọn tại dự án này là triển khai song song cả bốn khán đài, đòi hỏi nguồn lực gấp nhiều lần nhưng rút ngắn đáng kể thời gian.

Tổ chức thi công đồng loạt bốn khán đài

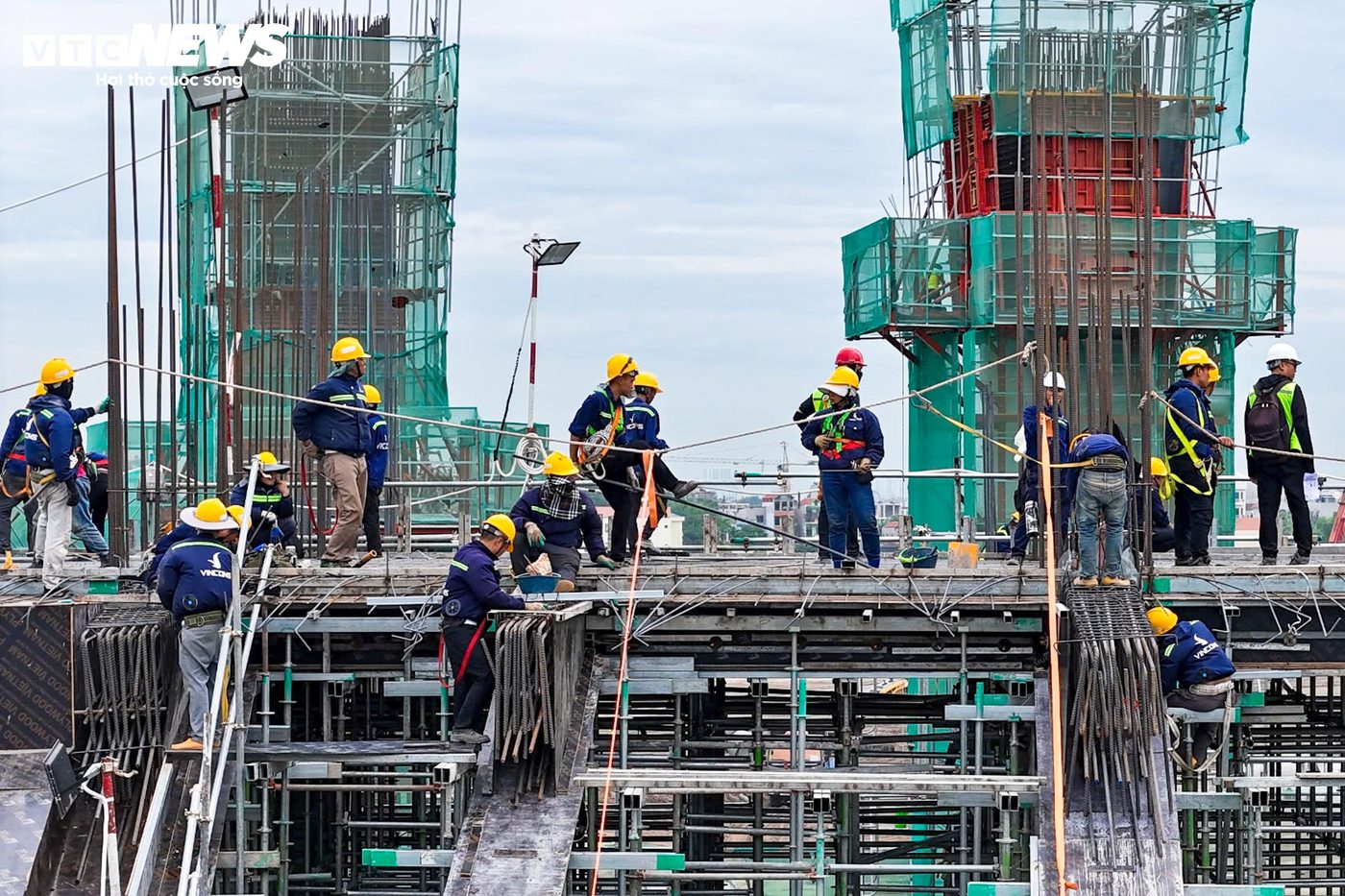

Bốn khán đài A, B, C, D của sân vận động thi công đồng loạt (Ảnh: vtcnews.vn, 25/06/2026)

Điều kiện để thực hiện

Thứ nhất là mặt bằng. Với 73,3 ha, công trường đủ rộng để bố trí bốn mũi thi công độc lập, mỗi mũi có khu tập kết vật liệu, vị trí cẩu và đường vận chuyển riêng.

Thứ hai là nguồn lực. Hàng nghìn kỹ sư, công nhân cùng thiết bị được huy động và duy trì liên tục.

Thứ ba là năng lực điều phối. Bốn mũi thi công cùng lúc tạo ra nhu cầu phối hợp phức tạp về đường vận chuyển, không gian cẩu lắp và cung ứng bê tông.

Vấn đề cung ứng bê tông

Với khối lượng bê tông lớn đổ đồng thời ở nhiều vị trí, việc bảo đảm nguồn cung liên tục là thách thức. Bê tông có thời gian sử dụng giới hạn sau khi trộn, nên toàn bộ chuỗi từ trạm trộn tới vị trí đổ phải được lên kế hoạch chặt chẽ.

Tổ chức thi công đồng loạt bốn khán đài

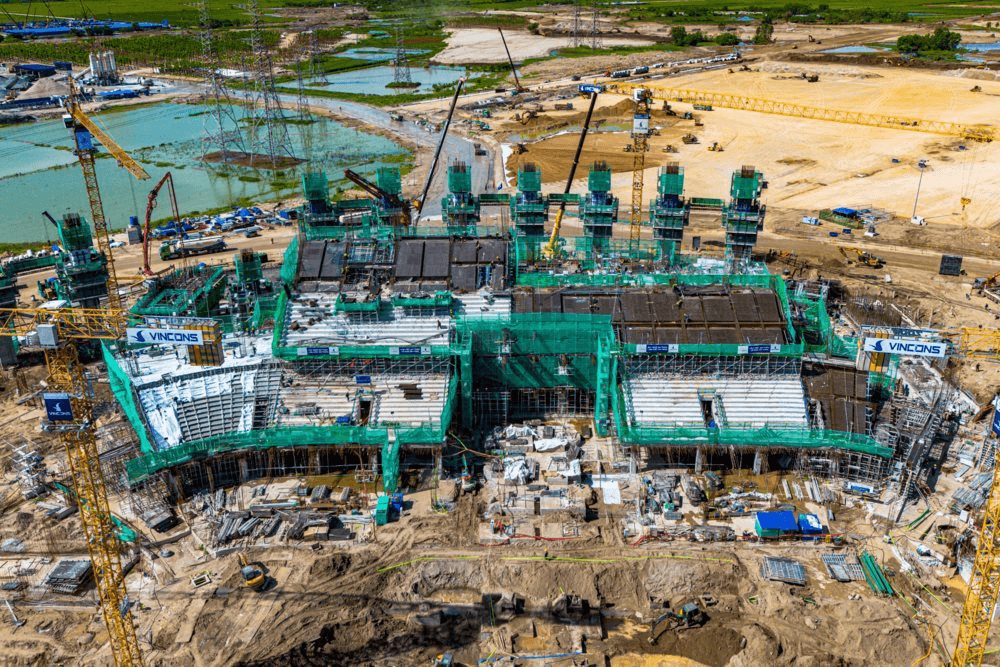

Phối cảnh sân vận động VinFast – Trống Đồng 135.000 chỗ ngồi (Ảnh: cafef.vn, 14/08/2026)

Kết quả thực tế

Cách tổ chức này cho kết quả rõ rệt: sau nửa năm, tới tháng 6/2026, diện mạo công trình đã hiện rõ. Tới giữa tháng 8/2026, cả bốn khán đài đồng loạt vươn cao.

Điều kiện để giữ nhịp

Để hoàn thành kết cấu bê tông cốt thép vào tháng 12/2026, nhịp độ này cần được duy trì liên tục trong bốn tháng tới, bao gồm cả giai đoạn cao điểm mưa bão của miền Bắc.

Song song với sân vận động, hạ tầng của khu đô thị Vinhomes Global Sportia cũng đang được triển khai.
